環團台北港方案 經部:三大問題影響供電安全及生態
分享至: 
2021.12.06 能源
環團台北港方案 經部:三大問題影響供電安全及生態
分享至: 
縮小字級 放大字級

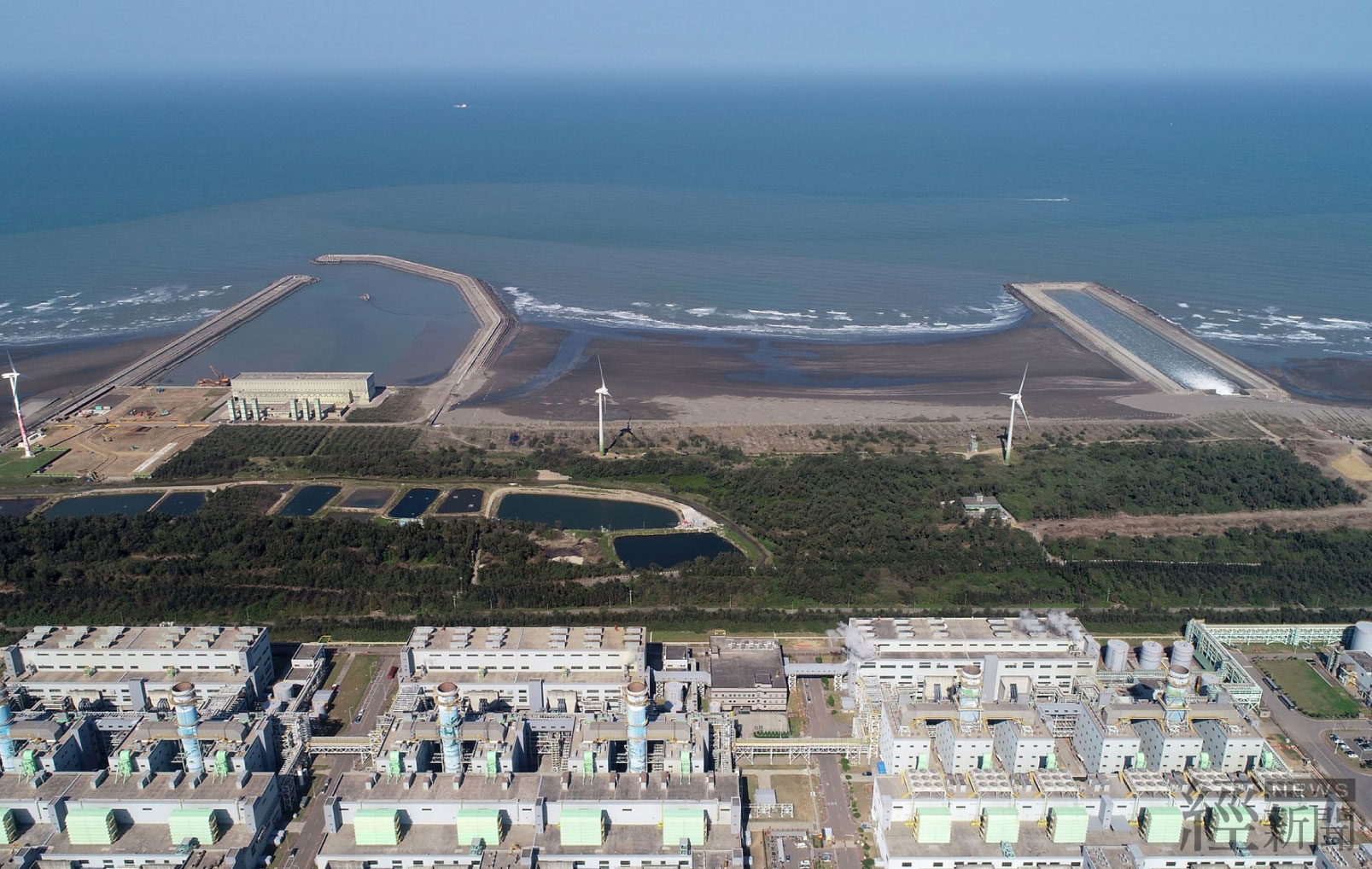

有關環團再次提出台北港方案,經濟部今(6)日說明,此方案有三大問題,包括航道安全、電廠安全及藻礁生態保護等問題。至於潘忠政先生稱政府不願將三接遷往台北港,背後有不願看到的事,經濟部也指出,台北港方案至少需時11年,經濟部確實是不願看到人民用電的權利、中南部減碳降空污的期待落空。


經濟部指出,交通部航港局已經明確表示,由於液化天然氣(LNG)船屬於危險品運輸船,停泊時與航道必須要有150公尺的安全距離,台北港航道才400公尺寬,其他大型船舶進出時將有航安疑慮,也會影響周邊碼頭運作。護礁聯盟的朋友將船席置於航道上,未來停泊時,像是大型車輛停在車道上,對整體港口航安帶來相當的危險性。


此外,目前三接站址離大潭電廠僅1.5公里,若到台北港則要拉50公里海管。但相關工法都要考量周邊地質條件與既有建設,無法隨心所欲、隨時轉彎。藻礁聯盟的方案一會穿越觀新藻礁區,同樣有保護藻礁的生態問題。


而方案二、三的所謂HDD工法,對地質的要求非常嚴格,若遇到卵礫層,極易產生崩塌,管線若從大潭電廠取水口底下進入,會遇到抽水機房四周已有30公尺深的擋土全套管基樁,再採HDD工法,深度將達40公尺以上,如果出現工程意外,會影響電廠抽水機房,以及整個大潭電廠與北部的供電安全。


經濟部並指出,有關藻礁盟所謂遷往台北港可現省1300億元一事,先不提目前已投入的約250億經費、也不提遷移的海上拆除花費、或是海上拆除的生態影響,目前三接預算也不到1300億,不知道要怎麼現省1300億。


經濟部說明,在節能節電的努力上,我國過去10年電力密集度已改善12.6%,已相當於2020年用電量,較2011年用電效率未提升前,累計減少391.68億度。未來節電目標,也會以2017~2025年用電效率(每單位GDP用電量)年均改善2%為目標。但在國內半導體等投資力度持續加大、台商回台投資持續加溫的情況下,仍需維持一定的電源開發腳步。


至於潘先生以陰謀論方式,影射政府不願遷址是背後有什麼不願見到的事,經濟部強調,現實是台北港方案,航港局有航安疑慮、港區其他民間廠商反對、新北市政府反對、選區民代反對,作業時間11年已是保守估計。經濟部不願見到的,是中南部減煤減碳降空污的期待還要等11年,國家供電、經濟發展也會出現11年的空窗期,呼籲國人回到理性討論,支持三接外推方案如期興建。
